新潟ラストスパートとオーガニックスタジオ新潟、安全大会に参加してきました!
新潟撤退中です。
途中のSAです。野菜の直販コーナーを自炊の人としてつい見てしまいます。

新潟には8トンユニックで入っていましたが、撤退は次の、つくばみらい市の現場が2トン車がぎりぎりの搬入条件ですので。

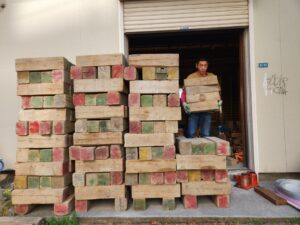

自分の乗っているトラックで4往復。残りは千葉県いすみ市の倉庫で4往復?の予定で運搬中です。

遠いのは仕方ないですが、一往復高速代とガソリン代金で約35000円。これに宿泊費、人件費が足されるわけですからおよそ60万円かかります。
新潟入りの際のトラックチャーター代金と積み込み時の人件費が20万円として、合計80万円!!
昨年の新潟では1現場あたり8万円の運搬分担金、今年は棟数が少ないので12万円を頂いてましたが。
これじゃあ2割程度しか粗利がありません!!ここに車両費や倉庫代を足すととんとんです。
なので、みんな出来るだけ持参する工具を少なくするんですよね。
でも、自分はどこでやっても余裕ある工具で工事させていただきたいんでやむを得ないです。

自分のいない間にも現場は着々とラストスパートに向けて進んでいます。

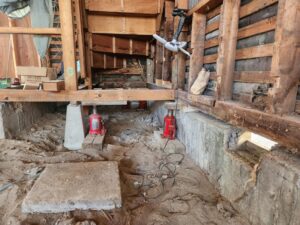

↑堅田さんが、土台と基礎天端の間に挿入するスペーサーをミリ単位で調整してます。

今回は基礎梁のコンディションが悪いので自分たちのあとに、炭素繊維シートを巻くそうです。

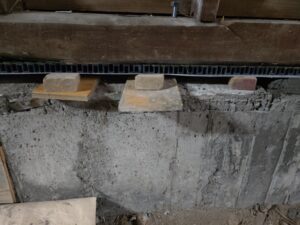

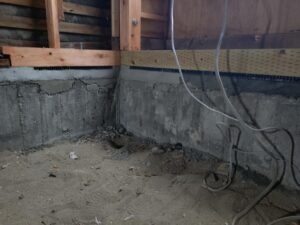

もちろん、基礎パッキンを挿入しましたので以前の風窓はモルタルで潰して水平構面を増やします。

そんな日々、オーガニックスタジオ新潟さんの安全大会にゲスト講師として呼んでいただきました。

まずは相模社長の今後の展望について。

キレッキレのお話はエキサイティングで、もっと聴いていたい~。と思うのは自分だけなのかな?
「ファストフードで食事して、大型ショッピングモールで買い物して、不動産相談カウンターで家を建ててくれるファスト工務店を選ぶ。予算が限られているのならもっと勉強して本当に自分が欲しいものを建ててくれる工務店を選ばないと駄目だ。」
また最近、倒産した工務店の傾向から見えてくるものを判りやすく剛速球で投げてきてくれます。
とにかく事例や数字が具体的です。
こうした状況なんだから、みんなでそれに立ち向かうために一丸となって協力しなくては!と思うお話でした。

※これは佐久平でのセミナーの様子です。
自分のショートセミナーは、安全大会に合わせて新潟県での沈下修正工事の実施にあたっての砂質土、水位が高い地区ゆえ、安全管理に配慮すると現場費用が大きくなりすぎるためやれば良いけど出来ていない方たちの事例と。
蔓延する、にわか業者の見積書と弊社の見積書を見比べていただきながらどこがおかしいのか?を説明させていただきました。

懇親会では、ある左官業の方が「昨年、土台揚げ工事の基礎修復をたくさん依頼うけてやりましたが。プロは自分たちで基礎まで仕上げるんだということとアンカーボルトの再緊結を正しく行う。とはどういうものか?知れたんで本当にお話を聴けて良かったです」と握手を求めてくださいました。
これは最近では一番嬉しかったです。

過分な講演料と羊羹を頂きました!明日は東京に戻りますので家族でいただきます!
相模社長ありがとうございました。
ps
来年前半のスケジュールに空きがあります。曳家岡本に相談してみようかなーという方は遠慮なくメールください。
次回のブログでは久しぶりにメールでの相談やりとりを掲載します。
hikiyaokamoto@gmail.com
- 謹賀新年 千葉県いすみ市で「涙の女王」
- 西荻窪で「不適切にもほどがある」物件の沈下修正工事!
- 石川県輪島市で沈下修正工事+引き締め工事完工!
- 曳家岡本 能登での沈下修正+引き締め工事始まりました!
- 曳家岡本の基礎共曳家工事 完工です。
-
hikiyaoさん(2025/11/18)
-
hikiyaoさん(2025/11/18)
-
寒川里美さん(2025/11/17)
-
武藤 将彦さん(2025/11/17)
-
hikiyaoさん(2025/10/25)
コメントを残す
